TerraPower 딥리서치

2026-08-16
핵심 요약 · AI

TerraPower는 미국 최초 상업용 비경수로 건설허가와 40년 PPA를 확보했지만, Meta 추가 6기는 권리·옵션 성격이며 FOAK 경제성과 HALEU 공급이 핵심 리스크다.

  • ·Natrium의 원자로·열저장 결합과 NRC 인허가 선도
  • ·PacifiCorp PPA와 Meta 개발지원·옵션의 구속력 구분
  • ·FOAK 비용·HALEU 병목·비공개 지분구조가 주요 위험

TerraPower 딥리서치

기준일: 2026년 8월 16일
대상: 비상장사 TerraPower, LLC
핵심 판단: TerraPower의 가장 큰 자산은 아직 검증되지 않은 원자로 한 기가 아니라, 미국 최초의 상업용 비경수로 건설허가, 대형 자본, 전력구매계약, 첨단연료·부품 공급망을 한데 묶은 실행 플랫폼이다. 반대로 가장 큰 약점은 경제성이 공개되지 않은 초도호기(FOAK)와 HALEU 연료 병목이다.

1. Executive summary

TerraPower는 빌 게이츠가 설립한 원자력 기술회사로 알려져 있지만, 현재의 실체는 세 사업의 결합에 가깝다.

  1. Natrium: 345MWe 나트륨냉각고속로와 용융염 열저장 시스템을 결합한 전력사업
  2. MCFR: 산업용 고온열과 장기 차세대 원자로 시장을 겨냥한 용융염화물고속로 연구개발
  3. TerraPower Isotopes: 희귀 암 치료용 동위원소 Ac-225 공급사업

2026년 3월 미국 원자력규제위원회(NRC)는 와이오밍 Kemmerer 1호기에 미국 상업용 비경수로 최초의 건설허가를 발급했다. 4월에는 원자로 관련 공식 건설이 시작됐다. 이는 TerraPower가 미국 선진원자로 경쟁사 중 ‘개념과 인허가 준비’ 단계를 넘어선 소수 업체가 됐다는 뜻이다. 다만 건설허가는 운영허가가 아니며, 회사는 운영허가 신청을 2028년으로 계획하고 있다. NRC 건설허가, TerraPower 건설 개시 발표, 회사 FAQ

Natrium의 차별점은 원자로 출력을 급격히 바꾸는 대신, 원자로는 안정적으로 운전하고 열을 질산염계 용융염에 저장해 터빈 출력을 조정하는 구조다. 기본 345MWe에서 약 5.5시간 동안 최대 500MWe까지 공급할 수 있어 원전과 피커(peaker), 장주기 저장장치의 역할을 부분적으로 결합한다. 재생에너지 비중이 높은 전력망에서 이 구조는 분명한 가치가 있다. 그러나 이 시스템 전체가 상업 규모에서 통합 운전된 적은 없다.

상업적 검증도 진전됐다. PacifiCorp와는 Kemmerer 1호기 전력을 대상으로 **40년 전력구매계약(PPA)**을 체결했고, Meta는 첫 2기 개발을 지원하며 추가 6기에 대한 전력 권리를 확보하는 계약을 맺었다. 그러나 Meta 발표를 ‘8기 확정 수주’로 보면 안 된다. 공개 문구상 확정성이 가장 높은 부분은 첫 2기의 개발지원이며, 나머지는 권리·옵션 성격이고 금융조건도 공개되지 않았다. PacifiCorp PPA 규제신청서, Meta 발표

소유구조는 불투명하다. TerraPower는 비상장 LLC이며 완전한 주주명부와 지분율, 최근 기업가치는 공개하지 않았다. 공개적으로 확인되는 것은 빌 게이츠가 창업자·이사회 의장·최대 투자자이고, SK가 2022년 2억5,000만달러를 투자해 2대 주주가 됐다는 점이다. 2026년 한국수력원자력(KHNP)은 SK 보유분 일부를 통해 주주로 합류했다. 세 차례 공개된 조달액만 합치면 최소 15억1,500만달러지만, 이는 총 누적자금이나 현재 기업가치와 같지 않다.

한눈에 보는 판단

항목 판단 근거
기술 차별화 높음 고속로와 대용량 열저장의 결합은 동급 상용 프로젝트 중 독특함
미국 인허가 선도성 매우 높음 상업용 비경수로 최초 NRC 건설허가
상업적 검증 중간 40년 PPA와 Meta 계약은 의미 있으나 가격·조건·옵션 구분이 비공개
공급망 준비도 중간 핵심 부품 공급자는 구체화됐지만 HALEU 대량 공급이 아직 병목
FOAK 경제성 가시성 낮음 PPA 가격, 총사업비, 민간자본 수익률이 공개되지 않음
일정 신뢰도 중하 이미 연료 문제로 약 2년 지연됐고, 2030 완공과 2031년 가을 상업운전 목표가 병존
경영·이사회 역량 높음 원전 건설·규제·유틸리티·자본 전문가가 포진
지배구조 투명성 낮음 비상장 LLC, 지분율·우선주 조건·위원회 정보 비공개

2. 회사 개요와 현재 위치

구분 내용
본사 Bellevue, Washington, USA
법인 TerraPower, LLC, 비상장
창업 개념 연구는 2006년경 Intellectual Ventures에서 시작; 회사 공식 자료에는 2006년 ‘inception’과 2008년 설립 표현이 혼재
창업자·의장 Bill Gates
CEO Chris Levesque
주력 상용 프로젝트 Natrium Kemmerer Unit 1, Wyoming
프로젝트 법인 US SFR Owner, LLC — TerraPower가 전액 소유한 자회사
원자로 출력 840MWt / 기본 전기출력 345MWe
저장·피크 출력 약 5.5시간 최대 500MWe
EPC Bechtel
전력 구매자 PacifiCorp/Rocky Mountain Power
공식 완공 목표 2030년
PPA상 상업운전 목표 2031년 가을

NRC가 2026년 3월 9일 허가한 것은 원자로와 핵안전 관련 구조물의 건설이다. 비원자력 시설 공사는 이미 2024년 6월 시작됐다. 2026년 4월 23일 TerraPower와 Bechtel은 ‘원자로 건설 개시’를 공식 발표했다. 따라서 ‘이미 공사 중’이라는 표현은 맞지만, ‘가동이 허가됐다’거나 ‘기술이 상업 검증됐다’는 표현은 틀리다. NRC 프로젝트 자료, Bechtel 발표

일정은 두 가지를 구분해야 한다. TerraPower와 미 에너지부(DOE)는 2030년 완공을 제시하지만, PacifiCorp의 PPA 규제자료에는 2031년 가을 상업운전이 적혀 있다. 전자는 건설·프로그램 목표, 후자는 전력 공급과 수익 발생에 가까운 목표로 보는 것이 보수적이다.

2.1 이 사업은 성장하는가?

산업 수요는 구조적으로 성장하지만 TerraPower의 매출 전환은 2030년대 초 이후에 집중된다. 미국 DOE·LBNL의 2025년 업데이트는 데이터센터가 미국 전체 전력사용에서 차지하는 비중을 2030년 11.8%, 시나리오 범위 9.5~15.3%로 추정한다. DOE는 별도로 2050년까지 미국에 신규 원전 약 200GW가 필요하다는 경로를 제시한다. 이는 정부 목표·시나리오이지 확정 발주량은 아니지만, 24시간 청정전력의 수요 방향은 분명하다. DOE 데이터센터 전력수요 허브, DOE 선진원전 상용화 경로

성장축 수요 증거 TerraPower의 수혜 경로 제한요인
AI·데이터센터 Meta가 첫 2기 개발지원과 추가 6기 전력권리 계약 대규모 24/7 전력수요와 Natrium의 저장·피크 기능 결합 첫 전력은 2031~2032년 이후라 2020년대 후반 수요를 놓칠 수 있음
석탄발전 대체 Kemmerer가 기존 석탄지역·송전 인프라를 활용 미국 다수 폐쇄 석탄부지로 복제 가능 부지별 허가·지역수용·냉각수·계통연계가 별도 필요
전력망 유연성 재생에너지 증가로 청정 firm power와 장주기 유연성 수요 확대 원자로를 일정 운전하면서 저장열로 100~500MW 대응 배터리·가스·수요반응·기존 원전과 경제성 경쟁
산업용 고온열 MCFR와 Natrium 열·증기 응용 전기 외 탈탄소 시장 MCFR는 실험단계, 고객의 실제 지불의사 미검증
표적알파치료 Ac-225의 임상 수요와 희소 공급 TPI 주간 생산과 2029년 20배 증설 목표 신약 임상·허가, cGMP 검증, 경쟁 동위원소 공급 증설

성장률을 매출로 환산할 공개자료는 없다. Natrium 1호기 PPA 수익은 상업운전 전 발생하지 않고, Meta 후속호기도 아직 부지·FID·확정 PPA가 없다. TPI는 2024년 상업규모 생산을 시작했지만 매출을 공시하지 않는다. 따라서 현재 단계에서 확인 가능한 성장은 매출 성장보다 허가, 건설 공정, 계약 확정성, 연료 확보, 생산능력 증가다.

성장의 질은 혼합형이다. 전력·의료 수요는 구조적이지만 Natrium 공급은 정부 비용분담과 HALEU 정책에 크게 의존한다. 또한 데이터센터 전력부족은 TerraPower만의 시장이 아니다. 가스발전, 기존 원전 수명연장, BWRX-300, X-energy, 지열, 저장장치가 같은 고객예산을 두고 경쟁한다.

3. 지분과 자금조달

3.1 확인 가능한 소유구조

정확한 cap table은 공개되지 않았다. 따라서 아래 표는 지분율 표가 아니라 공개적으로 확인되는 주주·투자자 지도다.

주주·투자자 확인 가능한 지위 공개된 금액·시점 현재 해석
Bill Gates 창업자, 의장, 최대 투자자 2024년 인터뷰에서 누적 10억달러 이상 투입했다고 설명 지배력의 핵심이나 정확한 지분율은 비공개

SK Inc.·SK Innovation 전략적 투자자, 2022년 2대 주주 2억5,000만달러 아시아 공급망·사업개발 파트너, 이사회 대표 보유
KHNP 2026년 신규 주주 금액 비공개 SK가 보유한 투자지분 일부를 통해 합류한 것으로 발표됨
HD Korea Shipbuilding & Offshore Engineering 계열 2022년 투자자, 공급망 파트너 당시 투자액은 회사별 발표에 일부 공개 HD Hyundai Heavy Industries의 원자로 핵심부품 공급과 연결
ArcelorMittal XCarb 2022년 투자자 개별 금액 비공개 소재·저탄소 산업 전략 투자
NVentures 2025년 신규 투자자 개별 금액 비공개 Nvidia의 벤처캐피털, AI 데이터센터 전력 수요와 전략적 접점
Charles River Ventures·Khosla Ventures 초기 투자자 2010년 Series B 3,500만달러 현재 보유분과 희석 정도는 비공개

빌 게이츠는 CBS 인터뷰에서 TerraPower에 이미 10억달러 이상을 넣었고 앞으로도 수십억달러를 더 투입할 의사가 있다고 밝혔다. 이 숫자는 회사의 단일 투자라운드 금액이나 현재 지분가치를 뜻하지 않는다. CBS 인터뷰

SK는 2022년 투자 당시 2대 주주가 됐다고 발표했다. KHNP의 2026년 합류는 TerraPower가 새 주식을 발행해 현금을 받은 신규 자금조달이라기보다 SK 보유분과 연계된 2차 지분거래로 해석하는 것이 타당하다. 다만 계약 원문과 정확한 지분율은 공개되지 않았다. TerraPower의 KHNP 발표, 연합뉴스의 거래 설명

3.2 공개된 자금조달 이력

연도 라운드 금액 주요 참여자
2010 Series B 3,500만달러 Charles River Ventures 주도, Khosla Ventures 등
2022 대규모 사모조달 8억3,000만달러 Bill Gates·SK 공동 주도, ArcelorMittal XCarb, HD KSOE 등
2025 사모조달 6억5,000만달러 NVentures 신규, Bill Gates·HD Hyundai 재참여 등
합계 공개 금액 기준 최소 15억1,500만달러 미공개 초기자금·정부지원·프로젝트금융은 제외

출처: 2010 Series B, 2022년 8억3,000만달러, 2025년 6억5,000만달러

중요한 데이터 공백

  • 최근 라운드의 주당 가격, pre/post-money valuation, 우선주 조건, 청산우선권이 없다.
  • 매출, 영업손실, 현금잔고, 소진속도, 프로젝트 부채가 없다.
  • 빌 게이츠 누적투자와 공개 라운드에는 중복이 있을 수 있으므로 합산하면 안 된다.
  • 정부의 ARDP 자금은 회사 지분투자가 아니라 비용분담형 프로젝트 지원이다.
  • 상업 데이터베이스의 추정 기업가치는 서로 충돌하며 원거래 자료로 확인되지 않아 본 보고서에서는 제외했다.

4. 경영진과 이사회

4.1 핵심 경영진

인물 직책 관련 경력과 평가
Chris Levesque President & CEO 미 해군 원자력 프로그램, Westinghouse·AREVA 신규원전 경험. 2015년 사장, 2018년 CEO 취임. 기술회사에서 건설·운영회사로 전환하는 단계에 적합한 이력
John Gilleland Chief Technology Officer 2008~2015년 초대 CEO, Bechtel과 핵융합·에너지 연구 경력. TWR부터 Natrium까지 기술 연속성의 핵심
Steven Hellman EVP & CFO 2025년 합류. UBS·Credit Suisse 등에서 에너지전환·프로젝트금융 경험. 대형 자본조달과 프로젝트금융 단계에 맞춘 영입
Pat Young Natrium Project Director 수십억달러 규모 Kemmerer 1호기 집행 책임
George Wilson SVP, Regulatory Affairs 전 NRC 고위 임원 및 TVA 경력. 인허가 전략의 핵심
Scott Claunch President, TerraPower Isotopes 핵약학·상업화 경험. Ac-225 사업의 독립적인 시장진입 책임

4.2 이사회

회사 홈페이지 기준 이사회는 Bill Gates 의장, Nathan Myhrvold 부의장, Chris Levesque, John Gilleland, David Scott, Kristine Svinicki, Ralph Izzo, Bill Pitesa, Moohwan Kim, Joe McCann으로 구성된다. TerraPower 경영진·이사회

구성의 장점은 뚜렷하다.

  • 규제: 전 NRC 위원장 Kristine Svinicki
  • 유틸리티 운영: 전 PSEG CEO Ralph Izzo, 전 Duke Energy 임원 Bill Pitesa
  • 원전 프로젝트: David Scott, John Gilleland, Chris Levesque
  • 전략주주: SK 측 Moohwan Kim
  • 의약품·동위원소: Joe McCann
  • 장기자본: Bill Gates, Nathan Myhrvold

반면 비상장사이므로 이사회 위원회의 독립성, 보수, 특수관계자 거래, 주주간 권리와 같은 정보는 제한적이다. 경영 전문성은 강하지만 창업자 자본에 대한 의존과 정보 비대칭도 크다.

4.3 경영철학: 말보다 행동으로 본 평가

회사는 에너지·기후·인간건강의 난제를 원자력 기술로 해결한다는 사명을 제시한다. 공식 Mission·Vision·Values 지난 약 20년의 행동에서는 네 가지 철학이 반복된다.

  1. 단기 수익보다 장기 기술옵션: TWR이 중국에서 막힌 뒤 사업을 접기보다 Natrium으로 설계를 전환했고 MCFR 연구를 병행했다.
  2. 공공·민간 위험분담: DOE ARDP, 국립연구소, 주 정부, 유틸리티를 민간자본과 묶는다. 초도 원전의 위험을 단독으로 감당하지 않되, 정부지원만으로 끝내지 않고 1:1 매칭과 PPA를 추구한다.
  3. 병목을 계약과 투자로 선점: HALEU 부족이 드러나자 농축, 금속화, 연료제조, 원자로용기 공급자를 연속적으로 묶었다. 이는 기술개발사보다 프로젝트 통합자에 가까운 행동이다.
  4. 기술의 인접 상업화: 장기 원전개발 중 생기는 현금공백과 핵과학 역량을 TPI의 Ac-225 사업으로 확장했다.

실행평가는 규제·조직 구축은 강함, 일정·상업운전 실적은 미완성이다. 중국 TWR 실증은 성사되지 않았고 Natrium 목표도 연료 문제로 2028년에서 2030년 이후로 미뤄졌다. 반면 설계전환 후 6년 만에 상업용 비경수로 최초 NRC 건설허가를 받은 것은 높은 규제 실행력을 보여준다.

빌 게이츠의 장기자본은 10년 이상 필요한 원전개발에 큰 강점이다. 동시에 자본이 풍부하면 FOAK 경제성에 대한 시장규율이 늦게 작동할 수 있다. 1호기 완공보다 2호기의 무보조 경제성과 후속호기 원가하락이 경영진 자본배분 능력을 검증하는 진짜 시험이다.

5. 기술 포트폴리오

5.1 Natrium: 현재 기업가치를 좌우하는 플랫폼

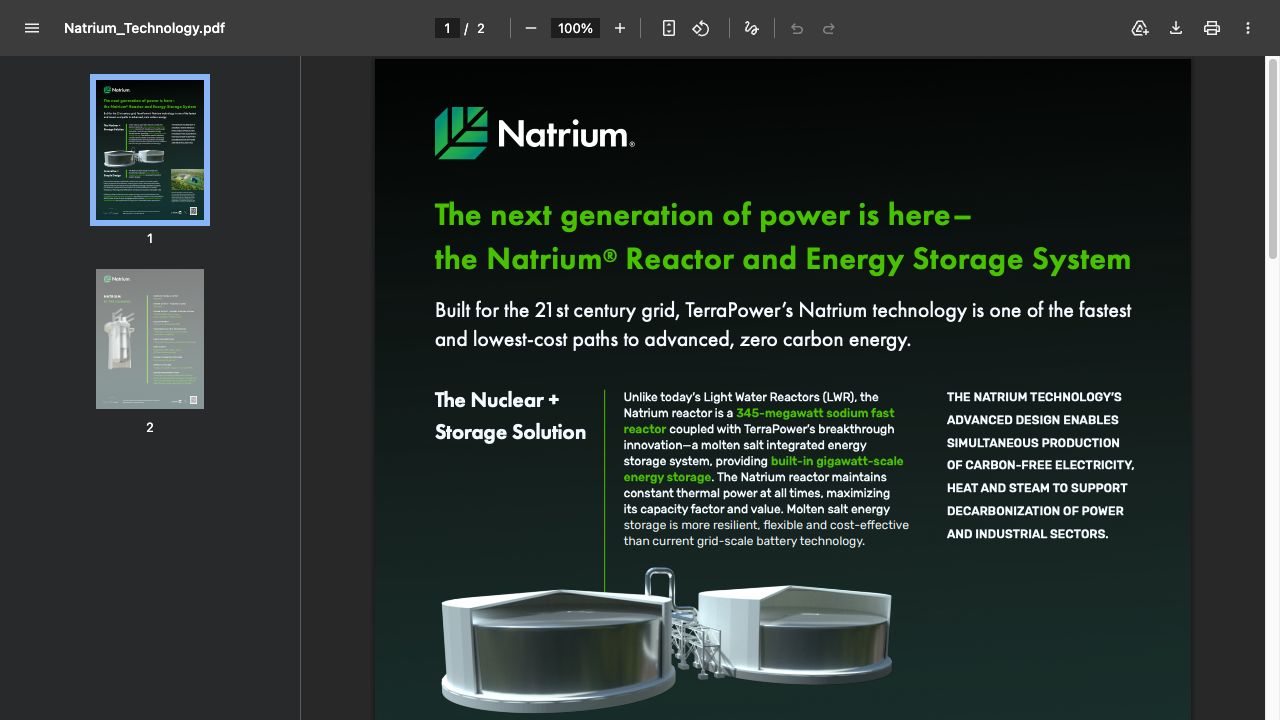

Natrium은 GE Vernova Hitachi의 PRISM 계열 나트륨냉각고속로 기술과 TerraPower의 고속로 연구, 용융염 열저장 기술을 결합한 원자로다. 양사는 2020년부터 공동개발하고 있다. NRC 기술 개요, GE Vernova Hitachi의 Natrium 설명

작동 구조

HALEU 금속연료
    ↓ 핵분열
840MWt 나트륨냉각고속로 ── 1차 액체나트륨
    ↓ 중간열교환기
비방사성 2차 나트륨
    ↓
용융염 열저장 탱크 ↔ 증기발생기 → 터빈 → 345MWe 기본 / 최대 500MWe
설계 요소 의미
나트륨 냉각 물보다 훨씬 높은 온도에서도 저압 운전이 가능해 고압 냉각재 상실사고의 일부 위험을 줄임
고속중성자 스펙트럼 장기적으로 연료 이용률 향상과 다양한 연료주기 가능성을 제공
U-10Zr 금속 HALEU 연료 열전도성이 높지만 5~20% 농축 HALEU 공급망이 필요
수영장형(pool-type) 구조 주요 1차 계통을 용기 내부에 배치하고 용기 덮개 아래 관통부를 줄임
수동 잔열제거 외부 전원·운전원 개입 의존도를 줄이는 안전설계
원자로섬과 에너지섬 분리 방사성 계통과 증기·터빈·저장설비를 분리해 안전구역을 축소
용융염 열저장 원자로 열생산과 전력망 출력 시점을 분리해 가격이 높은 시간대에 발전량을 확대

회사는 기본 전기출력 345MWe, 최대 500MWe를 5.5시간 이상 공급하고 분당 최대 10% 수준으로 출력을 조절할 수 있다고 설명한다. 여기서 조절되는 것은 원자로 반응도보다 저장된 열을 사용하는 터빈 측 전기출력이라는 점이 핵심이다. Natrium 기술 브로슈어

진짜 차별점

  1. 원전과 장주기 저장의 결합: 원자로가 일정하게 열을 생산하면서도 전력가격과 수요에 맞춰 발전량을 바꿀 수 있다.
  2. 원자력 안전구역 축소: 증기발생기·터빈·열저장이 원자로섬 밖에 있어 원자력 등급 설비 범위를 줄일 가능성이 있다.
  3. 석탄발전소 전환 입지: 기존 송전망, 냉각·산업 인력, 지역 세수를 활용하는 coal-to-nuclear 모델에 적합하다.
  4. 미국 인허가 선도: 기술 논문보다 더 희소한 자산은 실제 부지, NRC 건설허가, EPC, PPA, 부품 발주가 연결돼 있다는 점이다.
  5. 복수 수익원 잠재력: 전력뿐 아니라 용량, 피크 대응, 보조서비스의 가치를 함께 판매할 수 있다. 다만 실제 정산구조는 PPA 가격이 가려져 확인할 수 없다.

자주 생기는 오해

  • Natrium은 원래의 Traveling Wave Reactor와 동일하지 않다. TWR의 연구유산을 활용하지만, Kemmerer 초도호기는 새 HALEU를 사용하는 금속연료 고속로다.
  • 당장 핵폐기물을 연료로 태우는 상용로가 아니다. 폐연료 재활용이나 폐기물 소각은 장기적 연료주기 가능성이지 현재 1호기의 사업모델이 아니다.
  • 전형적인 다중모듈 SMR은 아니다. 출력은 345MWe의 유틸리티 규모 단일 원자로이며, NuScale처럼 공장제작 소형모듈 여러 기를 묶는 구조가 아니다.
  • 회사가 주장하는 ‘경쟁기술 대비 콘크리트·강재·현장인력 약 50% 절감’, ‘핵 콘크리트에서 연료장전까지 약 36개월’은 아직 실적이 아니라 설계 목표다.

기술적 부담

액체나트륨은 물·공기와 화학적으로 반응한다. 저압 운전의 장점과 별개로 누설 감지, 나트륨 화재, 검사·정비, 증기발생계통 격리가 중요하다. 미국 국립과학·공학·의학한림원도 과거 고속로 운전경험에서 나트륨-물·나트륨-공기 반응을 주의해야 한다고 평가했다. NRC는 이 이슈를 포함해 설계를 심사하고 건설허가를 발급했지만, 이는 장기간 운전실적을 대신하지 않는다. 미 국립아카데미 선진원자로 보고서

폐기물 측면에서도 과장은 피해야 한다. 일회통과 방식의 나트륨고속로는 사용후핵연료를 계속 만들며, 나트륨 결합 금속연료와 조사된 나트륨의 처리·처분 문제가 남는다. 미 국립아카데미 연료주기 평가

5.2 Traveling Wave Reactor: 창업 기술이지만 현재 주력 상품은 아님

TWR은 원자로 내부에서 연료의 일부를 증식·소모하는 ‘breed-and-burn’ 개념으로, 저농축 또는 열화우라늄을 장기간 활용한다는 비전에서 출발했다. TerraPower는 2015년 중국 CNNC와 협력을 시작했으나, 미국의 대중 원자력기술 이전 제한 강화 이후 중국 실증계획을 중단했다. 이 경험이 Natrium으로의 전략 전환을 촉진했다. CNNC 2015년 협력 발표, 미 NRC의 대중 원자력협력 정책

TWR은 TerraPower의 장기 연구자산과 특허 기반이지만, 현재 수익화 일정이나 건설 프로젝트가 공개된 제품은 아니다.

5.3 MCFR: 고온 산업열과 다음 세대 플랫폼

Molten Chloride Fast Reactor는 염화물 용융염을 연료와 냉각재로 사용하는 고속로다. Southern Company, Idaho National Laboratory(INL)와 함께 비핵 통합시험장치 Integrated Effects Test를 구축했고, INL의 LOTUS 시험시설에서 Molten Chloride Reactor Experiment(MCRE)를 준비하고 있다. DOE는 IET를 7년간 7,600만달러 규모의 비용분담 프로젝트로 설명한다. MCRE가 임계에 도달하면 미국에서 수십 년 만의 첫 고속스펙트럼 염원자로가 된다. DOE IET 자료, DOE MCRE 환경심사

MCFR는 고온 산업열, 수소, 화학공정에 유리할 수 있지만 아직 실험로 단계다. Natrium의 가까운 후속 매출원으로 간주하기에는 이르다.

5.4 TerraPower Isotopes: 가장 이른 상업 매출 가능성이 있는 사업

TerraPower Isotopes(TPI)는 DOE가 보유한 과거 U-233에서 생성된 Th-229를 회수하고, 여기서 암 치료용 Ac-225를 반복 추출한다. Ac-225는 짧은 거리에서 높은 에너지를 전달하는 알파선을 방출해 표적알파치료제의 원료로 쓰인다.

TPI는 Isotek과 협력해 2024년 10월 주 단위 상업규모 생산을 시작했고, 생산물은 인간 대상 임상시험에 사용되고 있다. Cardinal Health와 제조·유통 계약을 맺었으며 PanTera·IRE와 글로벌 공급을 확대하고 있다. Ac-225 상업생산, Cardinal Health 계약, PanTera·IRE 협력

2026년에는 필라델피아에 4억5,000만달러, 25만제곱피트 규모의 Bellwether 시설을 착공했다. 회사 목표는 2029년 cGMP 생산과 기존 대비 20배의 생산능력이다. Bellwether 착공 발표

이 사업의 매력은 원전보다 짧은 상업화 주기와 희소한 원료 접근권이다. 그러나 현재의 Ac-225는 승인된 완제 신약이 아니라 임상개발사의 출발물질이며, 가격·매출·장기 공급계약 규모는 공개되지 않았다. 2029년 시설이 cGMP 인증과 고객 검증을 통과해야 가치가 본격화된다.

5.5 사업부별 매출과 운영지표

TerraPower는 비상장 LLC로 연결매출과 사업부별 매출·손익을 공개하지 않는다. 따라서 공개자료로 ‘매출추이’를 만드는 것은 불가능하다. 이를 숨기지 않고 상업화 단계와 대체 KPI를 나누면 다음과 같다.

사업부 2022 2023 2024 2025~2026 매출 판단
Natrium DOE 비용분담·민간증자, 연료시설 추진 공급사 선정·연료협력 비원자력 공사, NRC 신청 40년 PPA, Meta 계약, 건설허가·원자로 공사 상업 전력매출은 2031년 가을 이후 예상. DOE 지원을 매출로 간주하면 안 됨
MCFR IET·MCRE 연구개발 시험설비 진행 연구개발 MCRE 건설·연료염 준비 공개 상업매출 없음; 비용분담 R&D 단계
TPI 생산기반 구축 Cardinal·PanTera 협력 확대 10월 상업규모 주간 생산 Bellwether 4.5억달러 시설 착공, 2029 cGMP 목표 매출 발생 가능성은 가장 높지만 금액·성장률·마진 미공개
기타 TWR 연구 상용프로젝트 없음 동일 동일 동일 공개 매출 없음

현재 현금을 만드는 사업: 공개자료상 확정할 수 없다. TPI가 제품을 공급하고 있어 매출 가능성이 가장 높지만 숫자는 없다.
성장을 만드는 사업: Natrium의 규제·PPA·Meta 파이프라인.
자본을 가장 많이 소비하는 사업: Natrium FOAK와 TPI 신규 cGMP 시설.

향후 회사가 재무를 공개하면 가장 먼저 분리해야 할 것은 DOE 상환·비용분담 / 고객 개발비 / 동위원소 제품매출 / 발전전력매출이다. 성격과 마진, 반복성이 전혀 다르기 때문이다.

6. 주요 계약과 사업 관계

계약을 평가할 때는 확정적 경제관계, 정부 비용분담, 공급계약, 비구속 MOU를 구분해야 한다.

6.1 핵심 계약

시점 상대방 형태·범위 해석
2020~ DOE ARDP Natrium 실증에 DOE 최대 20억달러, TerraPower·파트너가 1:1 매칭 총 40억달러의 프로그램 한도. 매출이나 회사가치가 아니라 조건부 비용분담
2020~ GE Vernova Hitachi PRISM 기반 Natrium 공동개발 핵심 원자로 IP·설계 파트너이면서 다른 원자로 시장에서는 잠재 경쟁자
2022~ Bechtel Kemmerer 1호기 EPC 설계에서 현장 건설로 넘어갔음을 보여주는 가장 중요한 실행계약 중 하나
2022~ Global Nuclear Fuel Wilmington, NC에 2억달러 이상 Natrium Fuel Facility 금속 HALEU 연료제조 내재화의 핵심. 시설과 연료 적격성 확보가 관건
2023~ Centrus 미국 상업규모 HALEU 생산 협력 MOU 전략적이나 충분한 물량의 확정 공급계약으로 보기는 어려움
2024~ Framatome Richland에 우라늄 금속화 생산라인 산화물·불화물에서 금속연료 소재로 전환하는 병목 완화
2024~ HD Hyundai Heavy Industries 원자로 용기·핵심 구조물 공급망 한국 중공업 제작역량과 Natrium 다호기 확장 연결
2025 PacifiCorp Kemmerer 1호기 전체 출력 40년 PPA 최초 장기 현금흐름 앵커. 가격은 가려져 있어 경제성 판단은 불가
2025~ ASP Isotopes 2028~2037년 HALEU 공급계약 및 2,200만달러 조건부 대출 공급원 다변화. 남아공 시설의 건설·허가·상업생산 위험 존재

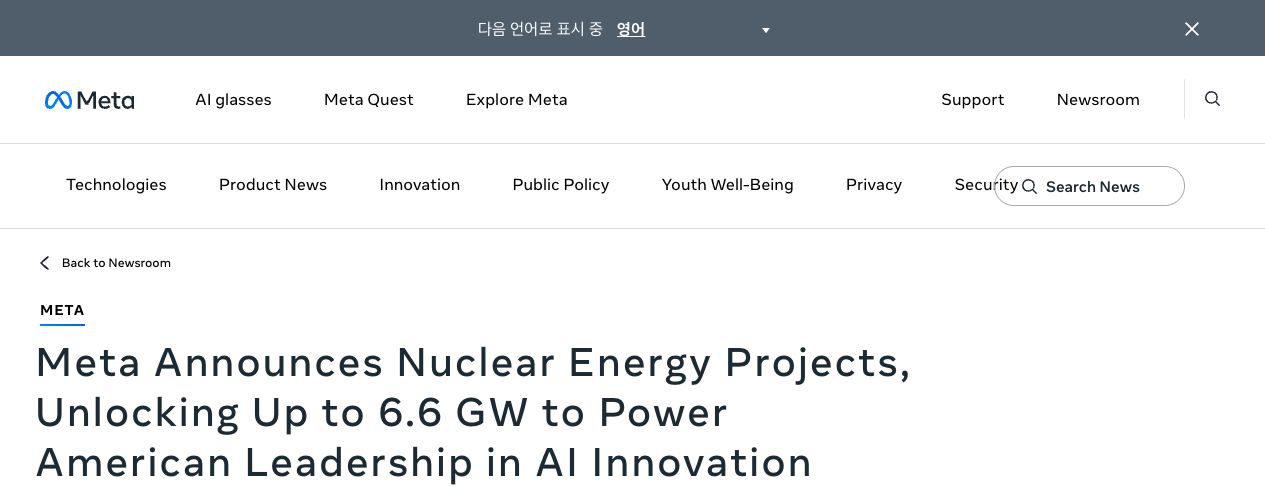

2026 Meta 첫 2기 690MW 개발지원, 추가 6기 전력권리; 저장 포함 최대 4GW 대규모 수요 검증. 8기 전부를 확정 백로그로 계산하면 안 됨
2021~ Cardinal Health Ac-225 제조·유통 TPI의 의료 유통채널 확보

DOE는 2020년 TerraPower와 X-energy에 최초 1억6,000만달러를 배정했고, Natrium 프로그램에는 정부 몫 최대 20억달러를 허용했다. 이는 FOAK 위험을 공공과 민간이 나누는 구조다. DOE ARDP 최초 선정, Natrium 프로그램

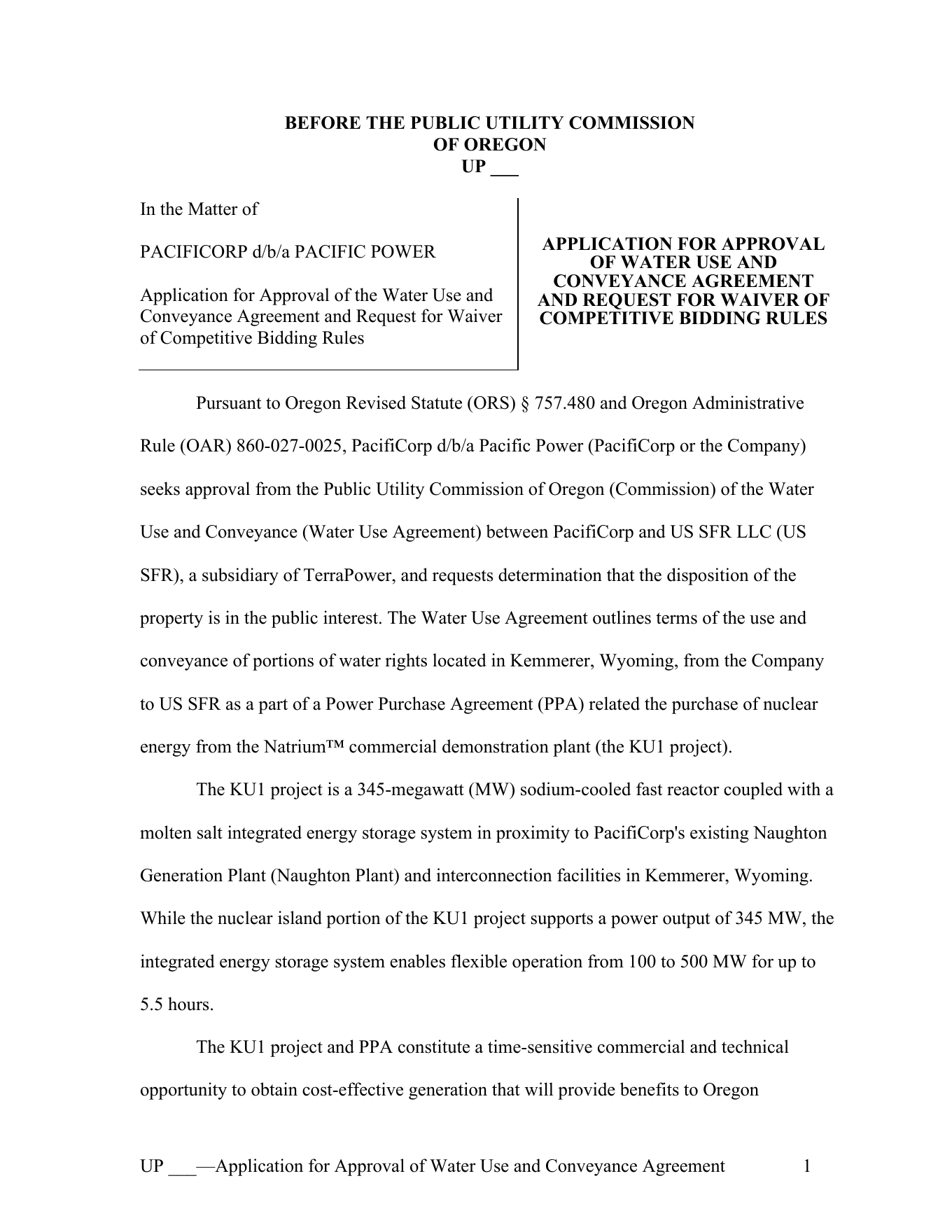

PacifiCorp PPA에는 345MW 원자로섬과 약 100~500MW의 가변 전력공급, 최대 약 5.5시간 저장운전이 기재돼 있다. 공개된 Idaho 규제명령은 건설비 초과, 기술성능, 계통연계 위험을 개발자가 부담하고 실제 요금 반영은 향후 신중성(prudence) 심사를 거친다고 설명한다. 소비자 보호에는 긍정적이지만 TerraPower 자본에는 더 큰 위험이다. Idaho PUC 최종명령

Natrium의 핵심 공급자는 구체적이다. Western Services는 시뮬레이터, James Fisher는 연료 주조로, BWXT Canada는 중간열교환기, Curtiss-Wright는 원자로보호계통, Premier Technology는 수동 냉각용 sodium-air 열교환기와 공기굴뚝을 담당한다. 2023년 공급계약, Premier Technology 계약

6.2 계약으로 오인하기 쉬운 파이프라인

아래 관계는 전략적으로 중요하지만, 공개자료만으로는 발전소 발주나 확정 매출로 볼 수 없다.

상대방·지역 공개 관계 올바른 해석
PacifiCorp 추가 5기 추가 부지 공동연구 1호기 PPA와 달리 확정 발주 아님
Sabey Data Centers 데이터센터 전력 협력 MOU 고객관심 확인, 발전소·가격·용량 확정 아님
Utah 주·지역 파트너 후보부지 평가 MOU 개발 초기 파이프라인
ENEC, UAE Natrium·MCFR 협력 MOU 중동 시장 진입 옵션
일본 원자력기관·기업 SFR 연구 협력 기술·공급망 협력, 상용발주 아님
영국 GDA 2026년 3단계 Generic Design Assessment 시작 시장진입을 위한 설계심사, 건설허가나 고객계약 아님
KBR·nVision 등 프로젝트 실행·산업 적용 프레임워크 개별 프로젝트 FID 전 단계

영국에서는 2026년 6월 Natrium에 대한 3단계 GDA가 시작됐다. 이는 미국 외 복제 가능성에 의미가 있지만 부지허가, 구매자, 자금조달은 별도다. 영국 정부 GDA 현황, 영국 ONR 발표

7. 밸류체인

7.1 Natrium 핵연료·발전 밸류체인

천연우라늄
  → 전환·HALEU 농축
  → 우라늄 금속화
  → U-10Zr 연료 제조·품질인증
  → 원자로·열저장 설계
  → 핵심기기 제작
  → EPC·건설·NRC 운영허가
  → 발전소 소유·운영
  → 전력·용량·계통서비스 판매
  → 사용후연료 저장·최종처분
단계 주요 참여자 상태·병목
우라늄 원료 Uranium Energy Corp. 등 Wyoming 원료 연계 MOU. 원광보다 농축이 더 큰 병목
HALEU 농축 DOE 할당, Centrus, ASP Isotopes 미국 상업규모 공급이 부족. 러시아 의존 중단 후 일정 지연의 직접 원인
금속화 Framatome Richland 전용 생산라인 완공, 양산·품질 실적 확인 필요
연료 제조 Global Nuclear Fuel, Wilmington 2억달러 이상 신규시설. NRC 연료적격성·초도노심 일정 중요
원자로 기술 TerraPower + GE Vernova Hitachi PRISM·TWR 연구와 Natrium 통합설계
열저장·터빈 TerraPower 설계 및 다수 공급사 원자로와 저장설비의 상업규모 통합운전이 최초
원자로 용기·구조물 HD Hyundai Heavy Industries 대형 단조·제작과 다호기 공급망 후보
열교환·보호·냉각 BWXT Canada, Curtiss-Wright, Premier Technology 등 실제 납기·원자력 품질보증이 중요
EPC Bechtel Kemmerer 1호기 설계·조달·건설
프로젝트 소유 US SFR Owner, LLC TerraPower 전액소유 자회사, FOAK 위험 부담 주체
오프테이크 PacifiCorp; 미래 Meta 프로젝트 1호기는 40년 PPA, 후속은 개발지원·전력권리 단계
사용후연료 사업자·미 연방 처분체계 재처리·최종처분 해법이 Natrium 자체로 해결되지는 않음

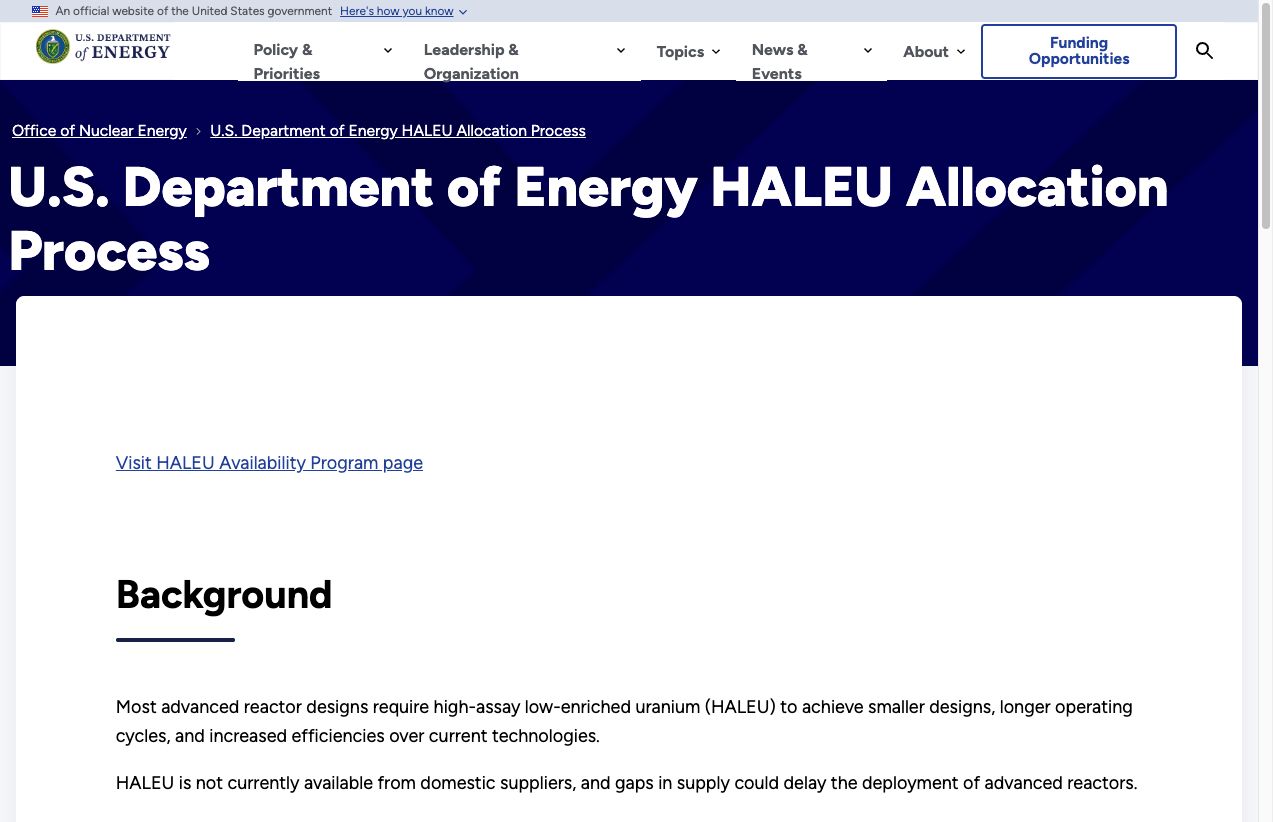

DOE도 미국 내 충분한 HALEU 공급이 현재 존재하지 않는다고 명시한다. 2025년 TerraPower는 DOE 1차 HALEU 조건부 할당 대상에 포함됐지만 물량·인도시점은 공개되지 않았다. DOE의 할당 절차는 2026년 7월까지 3차 조건부 선정이 이어졌으므로 ‘선정’과 ‘초도노심 전량 납품’을 구분해야 한다. DOE HALEU 할당, Centrus 협력, Framatome 금속화 라인

7.2 Ac-225 밸류체인

DOE 보유 U-233
  → Isotek의 Th-229 회수
  → TPI의 Ac-225 반복 추출·정제
  → Cardinal Health 및 전문 제조·유통
  → 바이오텍·제약사의 표적알파치료제 개발
  → 임상시험·허가·상업치료

TPI의 강점은 희소한 Th-229 원료에 대한 접근과 반복 추출 노하우다. 약점은 수요가 파트너 신약의 임상 성공과 규제승인에 종속되고, 신규 대규모 시설의 cGMP 검증이 아직 남아 있다는 점이다.

7.3 추정 사업모델

회사가 세부 재무를 공개하지 않으므로 아래는 계약구조에서 도출한 분석이다.

  1. 발전소 개발·소유 수익: US SFR Owner가 자산을 보유하고 장기 PPA로 전력수익을 받는 모델
  2. Natrium 다호기 개발·기술 수익: 후속 프로젝트에서 개발비, IP, 엔지니어링, 연료·서비스 경제성을 확보할 가능성
  3. 열저장 기반 프리미엄 전력: 피크 시간대 전력과 계통서비스를 장기계약에 반영
  4. Ac-225 공급: 동위원소 원료 판매, 제조·유통 파트너십, 장기 공급계약
  5. 장기 옵션: MCFR의 기술 라이선스, 산업열 프로젝트, 해외 Natrium 현지화

반복 가능한 원자로 라이선스·서비스 수익과 발전소 소유수익 중 어느 쪽을 장기적으로 우선할지는 아직 공개적으로 확정되지 않았다.

8. 경쟁사와 상대적 포지션

8.1 미국·북미 주요 경쟁 프로젝트

회사·설계 기술·출력 2026년 8월 규제·건설 상태 TerraPower 대비
TerraPower Natrium 나트륨고속로 345MWe + 열저장, 최대 500MWe NRC 건설허가, 원자로 건설 개시 저장·피크대응과 미국 상업 비경수로 인허가에서 선도. HALEU·FOAK 부담 큼
GE Vernova Hitachi BWRX-300 300MWe 경수로 SMR 캐나다 Darlington 건설허가, 건설 진행; 2030년말 목표 기존 경수로 연료·운영경험이 유리. 열저장 차별성은 없음. GEH는 Natrium 파트너이면서 경쟁 플랫폼 보유
X-energy Xe-100 80MWe 고온가스로 4기, TRISO Texas Long Mott 건설허가 심사 중 산업용 증기·모듈성·Amazon/Dow 수요가 강점. 상업 건설허가는 Natrium보다 뒤
Kairos Power Hermes 2 불화물염 냉각 TRISO, 2×35MWt 시험로 비발전 시험로 건설허가, 2026년 착공 단계적 시험로 전략과 Google 계약. 상업발전 규모·허가는 별도
NuScale US460 경수로 6×77MWe NRC 표준설계 승인, 확정 상업부지 건설허가는 없음 설계승인은 강점이나 미국 첫 프로젝트 취소 후 고객·경제성 검증 필요
Oklo Aurora 소형 액체금속 고속로 NRC 사전신청 단계, Meta 1.2GW 개발계약 데이터센터·소형 분산전원에 민첩. 규제·건설 단계는 Natrium보다 초기
ARC Clean Technology ARC-100 100MWe 나트륨고속로 NRC 사전신청 단계 가장 직접적인 기술 경쟁자 중 하나. 소형·PRISM 계열이나 프로젝트 성숙도는 낮음

출처: OPG Darlington BWRX-300, NRC X-energy Long Mott, NRC Kairos Hermes 2, NRC NuScale US460, Oklo·Meta, ARC-100 NRC 회의

8.2 경쟁우위가 지속되려면

TerraPower의 현재 우위는 ‘설계가 가장 단순하다’거나 ‘전기가 가장 싸다’는 것이 아니다. 가격은 공개되지 않았고 운영실적도 없다. 우위는 다음 순서에서 나온다.

  1. 대형 장기자본과 정부 비용분담
  2. NRC와의 장기간 사전심사 및 최초 건설허가
  3. 실제 부지와 지역사회·석탄발전소 전환 서사
  4. Bechtel·GEH·GNF·HD Hyundai 등 원전 공급망
  5. PacifiCorp PPA와 Meta 수요 파이프라인
  6. 열저장을 통한 전력망 차별화

이 우위는 Kemmerer가 예산과 일정 안에서 완공되고, HALEU 초도노심이 제때 도착하며, 후속호기가 1호기보다 싸고 빠르게 건설될 때 해자가 된다. 반대로 1호기가 크게 지연되면 BWRX-300의 기존 경수로 공급망, X-energy의 산업열 시장, Kairos·Oklo의 데이터센터 계약이 추격할 수 있다.

국제적으로는 러시아 BN-600·BN-800과 중국 CFR-600이 나트륨고속로 운전·건설 경험의 기술 벤치마크다. 다만 미국 시장에서 공개 입찰을 놓고 직접 경쟁하는 사업자는 아니다.

8.3 경쟁강도와 추격시간

경쟁강도는 높다. 고객이 원하는 것은 나트륨원자로가 아니라 일정한 전력, 합리적인 가격, 확실한 인도다. 동일한 Natrium 설계를 복제하기는 어렵지만 고객문제를 해결하는 대체재는 많다.

경쟁 층위 추격·대체 시간 판단
Natrium과 동일한 미국 상업용 나트륨고속로·열저장·건설허가 조합 5년 이상 매우 어려움. 설계보다 NRC 학습, 안전해석, 연료적격성, 공급망, 부지가 시간 장벽
다른 원자로로 300~500MW 청정 firm power 제공 3~5년 이상 어려움이나 가능. BWRX-300, X-energy, 기존원전 증출력이 경쟁
데이터센터의 단기 전력부족 해소 1~2년 TerraPower에 불리. 가스발전, 기존계약, 재생에너지+저장, 수요이전이 더 빠름
열저장과 원전출력의 결합 3~5년 특허·통합설계 장벽은 있으나 고객은 별도 저장장치를 조합할 수 있음
Ac-225 원료공급 3~5년 이상 Th-229 원료 접근과 분리공정이 장벽. 다만 가속기·다른 모핵종 경로의 증설 가능

산업 성장의 수혜가 TerraPower에 온전히 귀속되지는 않는다. 희소한 HALEU 농축·금속화·연료제조, 대형 원전기기, EPC 공급자가 가격결정력을 가질 수 있다. 특히 PPA 규제자료상 개발자가 건설비 초과위험을 상당 부분 부담하므로 공급망 인플레이션은 산업 성장에도 TerraPower 주주수익을 훼손할 수 있다.

8.4 한두 단계 더 깊은 비합의적 포인트

비합의적 해자 — 원자로 IP보다 ‘순서가 맞는 계약 스택’이 더 중요하다.
NRC 건설허가만 있어도 발전소는 못 짓는다. HALEU 할당, 금속화, 연료제조 적격성, 원자로용기, EPC, 부지, 냉각수, 계통연계, PPA가 서로의 일정에 맞아야 한다. TerraPower는 이 스택을 실제 1호기에 대해 연결한 드문 사업자다. 경쟁사가 원자로 도면을 비슷하게 만드는 시간보다 이 계약·규제 순서를 재현하는 시간이 길다. 이 해자는 운영허가와 초도노심 확보 때 강화되고, 한 병목의 장기 지연 때 약화된다.

비합의적 위험 — 가장 빠르게 성장하는 수요와 TerraPower의 공급시점이 어긋난다.
DOE의 데이터센터 전력수요 급증은 2030년 전후에 집중되지만 Kemmerer 상업운전은 2031년 가을, Meta 첫 2기는 이르면 2032년이다. 첫 수요파동은 더 빠른 가스·기존원전·재생에너지·송전대안이 선점할 수 있다. 장기적으로 원전수요는 남더라도 고객의 긴급성 프리미엄이 Natrium에 귀속되지 않을 가능성이 있다.

숨은 옵션 — TPI는 단순 부업이 아니다.
원전개발과 무관한 듯 보이지만, 정부 핵물질 접근, 방사화학, 규제품질, 희귀동위원소 분리능력을 현금화하는 사업이다. 2029년 cGMP와 20배 증설이 성공하면 원전 상업운전 전에 별도 가치축이 될 수 있다. 반대로 제품매출·마진이 공개되지 않아 현재 가치평가에 숫자로 넣기는 이르다.

9. 역사

연도 사건 전략적 의미
2006~2008 Intellectual Ventures에서 고속로 아이디어 연구, TerraPower 설립 장수명 TWR 비전에서 출발
2010 3,500만달러 Series B 외부 벤처자본 유입
2015 중국 CNNC와 TWR 협력 MOU 해외 대형 실증을 통한 상용화 시도
2017 중국 측과 협력 확대 TWR 실증 구체화
2018~2019 미국의 대중 기술이전 제한 이후 중국 프로젝트 중단 지정학이 기술로드맵을 변경한 첫 사례
2018 동위원소 프로그램 착수 원자로 외 단기 상업사업의 씨앗
2020 GEH와 Natrium 공개, DOE ARDP 선정; MCFR 지원 현재 회사전략의 전환점
2021 Wyoming Kemmerer를 1호기 부지로 선정 석탄발전소 전환 모델 구체화
2022 8억3,000만달러 조달, GNF 연료시설 발표 민간자본·연료공급망 확대
2022 러시아산 HALEU 조달 불가로 가동목표를 2028년에서 최소 2030년으로 연기 연료가 핵심 일정위험임을 입증
2023 Centrus·UEC·핵심기기 공급사 계약 확대 미국 내 밸류체인 구축
2024.03 NRC 건설허가 신청 실제 인허가 단계 진입
2024.06 비원자력 시설 공사 착수 일정 단축을 위해 허가 전 가능 범위 선행
2024.10 TPI Ac-225 상업규모 주간 생산 비원전 사업의 상업화 진전
2025 6억5,000만달러 조달, PacifiCorp PPA, 안전·환경심사 진전 자본·오프테이크·인허가 동시 진전
2026.01 Meta 계약 데이터센터 전력 수요와 최대 8기 파이프라인 연결
2026.03 NRC 건설허가, KHNP 주주 합류 규제 선도와 한국 공급망 강화
2026.04 원자로 공식 건설 개시 설계회사에서 자산개발·건설회사로 전환
2026.06 영국 GDA 시작 해외 설계승인 경로 개시
2026 필라델피아 Ac-225 시설 착공 TPI 대규모 상업화 투자

2022년 일정연기 사례는 중요하다. 당시 미국에는 필요한 상업규모 HALEU 공급이 사실상 없었고 러시아 공급을 사용할 수 없게 되면서 목표가 약 2년 미뤄졌다. 공급망·정책 변화가 TerraPower 일정에 직접 반영된 선례다. 연료 문제에 따른 일정연기

10. 경제성: 무엇을 알고, 무엇을 모르는가

확인되는 것

  • DOE와 TerraPower 측은 Natrium 실증 프로그램에 각각 최대 20억달러를 부담하는 구조를 제시했다.
  • PacifiCorp는 40년간 1호기의 전체 출력을 구매하기로 했다.
  • 공개 규제자료상 주요 건설비 초과와 기술위험은 개발자가 부담한다.
  • Meta는 첫 2기 개발을 지원하고 추가 프로젝트의 전력권리를 확보했다.
  • 빌 게이츠는 설계개발 연수와 FOAK 전체 범위를 포함하면 자신의 회사 투자와 정부지원을 합친 총액이 약 100억달러에 이를 수 있다는 취지로 설명했다. 이는 순수 EPC 건설비와 동일한 숫자가 아니다.

알 수 없는 것

  • Kemmerer 1호기의 최신 overnight cost와 총준공원가
  • PPA의 $/MWh, 용량대가, 인플레이션 조항, 중도해지 보상
  • DOE 지원 중 실제 집행액과 잔여 조건
  • Meta 개발지원 금액, 전력가격, 추가 6기의 행사조건
  • 2호기 이후 목표 건설비와 학습률
  • TerraPower의 개발마진, 장기 소유비율, 연료·서비스마진

따라서 현재 ‘Natrium의 발전단가가 경수로나 가스발전보다 낮다’는 결론은 증명할 수 없다. PPA 체결은 구매자가 프로젝트 가치가 있다고 판단했다는 강한 증거지만, 가격이 가려진 상태에서는 보조금·세액공제 이후에도 민간자본 수익률이 충분한지 계산할 수 없다.

11. 핵심 리스크

11.1 인허가와 일정

건설허가 후에도 운영허가 신청·심사, 연료적격성, 시운전 시험이 남아 있다. 회사는 2028년 운영허가 신청을 계획한다. 2030년 완공과 2031년 가을 상업운전 사이의 간격도 추적해야 한다. NRC가 최종 안전평가와 환경영향평가를 마쳤다는 점은 위험을 줄이지만 제거하지는 않는다. NRC 최종 환경영향평가 NUREG-2268

11.2 HALEU

가장 구체적인 단일 병목이다. Centrus와 ASP의 생산설비, DOE 할당, Framatome 금속화, GNF 연료제조가 모두 정해진 순서로 맞물려야 한다. ‘공급계약 체결’과 ‘초도노심 전량이 원자력 품질로 납품됨’ 사이의 거리가 길다.

11.3 FOAK 비용과 추가 희석

초도호기에는 설계, 규제, 공급망 구축, 시험설비 비용이 집중된다. PPA 구조상 비용초과를 소비자에게 자동 전가할 수 없기 때문에 TerraPower와 파트너가 추가 자본을 넣어야 할 가능성이 있다. 비상장 지분의 추가 희석과 우선권 조건을 외부에서 알 수 없다.

11.4 통합기술

고속로, 액체나트륨, 용융염 저장 각각에는 연구·운전경험이 있지만 Natrium 구성 전체가 345MWe 상업규모로 운전된 적은 없다. 열교환, 저장염 품질, 재료부식, 나트륨 정비, 원자로와 에너지섬 제어가 동시에 검증돼야 한다.

11.5 안전·운영

나트륨의 물·공기 반응성은 관리 가능한 공학문제일 수 있지만 무시할 수는 없다. 허가는 설계기준을 충족했다는 뜻이지 이용률, 정비비, 화재사건 빈도가 실증됐다는 뜻이 아니다.

11.6 사용후연료와 사회적 수용성

Natrium 1호기는 폐기물을 없애는 폐쇄형 연료주기 프로젝트가 아니다. 미국의 사용후핵연료 최종처분 문제와 지역사회의 장기 신뢰가 그대로 남는다.

11.7 백로그 과대평가

Meta의 최대 8기, PacifiCorp의 추가 5기 연구, 해외 MOU를 합쳐 확정 수주잔고로 계산해서는 안 된다. 부지, 허가, FID, PPA가 있는 Kemmerer 1호기와 후속 개발권을 분리해야 한다.

11.8 정책 의존

ARDP, HALEU 생산지원, 세액공제, 수출통제, NRC 인력과 심사속도가 사업성에 큰 영향을 준다. 정권과 의회가 바뀌어도 초당적 원전지원이 유지되는지 확인해야 한다.

11.9 TPI의 임상·품질 위험

Ac-225 수요는 표적알파치료제의 임상 성공과 상업승인에 달려 있다. 새 시설이 2029년 일정과 cGMP 기준을 맞추지 못하면 공급확대 계획이 지연될 수 있다.

12. 향후 핵심 촉매와 모니터링 지표

시기 확인할 사건 좋은 신호 경고 신호
2026~2028 Kemmerer 토목·핵심기기 제작 원자로용기·열교환기 정시 납품, 예산 유지 설계변경, 공급사 교체, 공정률 공개 중단
2027~2029 HALEU 초도노심 DOE 물량확정, Centrus/ASP 생산, GNF 연료적격성 농축·금속화·제조 중 한 단계 지연
2028 운영허가 신청 예정대로 제출, 신청서 완결성 확보 제출 연기·중대 신규 안전질의
2026~2030 PPA 규제승인·요금심사 조건 유지, 추가 자본요구 제한 비용초과로 계약 재협상
2026~2030 Meta 첫 2기 부지와 프로젝트 법인, 확정 PPA·FID 공개 개발지원만 지속되고 부지·허가 미진
2030~2031 완공·연료장전·상업운전 2030 완공, 2031년 가을 이전 COD 반복적 일정 변경·출력시험 실패
2026~2029 TPI Bellwether cGMP 검증, 장기 공급계약, 고객 임상진전 시설 지연·품질 문제·임상 수요 약화
2026~ 영국 GDA·해외시장 단계 통과, 현지 고객·정부지원 심사 장기화, 부지·오프테이크 부재

가장 유용한 단기 KPI는 홍보성 ‘최대 GW’가 아니라 다음 네 가지다.

  1. Natrium 1호기 실제 공정률과 총사업비 변화
  2. 초도노심에 필요한 HALEU의 확정 물량·납기
  3. Meta 첫 2기의 부지·FID·PPA 전환
  4. TPI의 cGMP 시설 일정과 장기 고객계약

13. 투자 접근성과 상장사 노출

TerraPower 자체는 비상장이라 일반 투자자가 직접 매수할 수 없다. 아래 상장사들은 일부 노출을 제공하지만 TerraPower 기여가 전체 실적에서 매우 작을 수 있다.

상장사 연결고리 주의점
SK Innovation / SK 관련 상장사 2대 전략주주 그룹, 한국 공급망 TerraPower 지분율·평가액 비공개, 그룹 구조 복잡
KEPCO 자회사 KHNP가 주주 합류 TerraPower 영향은 KEPCO 전체 실적 대비 제한적
HD Hyundai 계열 투자자, 원자로 용기·구조물 공급 실제 수주액·마진·다호기 물량 미공개
GE Vernova GEH가 Natrium 공동개발 Natrium 외 사업 비중이 훨씬 큼
BWX Technologies 중간열교환기 공급 한 프로젝트의 기여도를 별도 공개하지 않음
Curtiss-Wright 원자로보호계통 계약규모 미공개
Centrus Energy HALEU 협력 생산허가·증설·정부계약 변동성이 큼
ASP Isotopes 장기 HALEU 공급과 조건부 대출 초기 생산시설·허가·자금조달 위험이 매우 큼
Uranium Energy Corp. 미국 우라늄 원료 협력 MOU 확정 대규모 공급매출로 보기 어려움
Meta Natrium 후속 수요자 TerraPower 계약은 Meta 전체 전력조달의 일부
Nvidia NVentures를 통한 투자 지분과 투자액이 Nvidia 가치에 미치는 영향은 미미할 가능성

이 표는 투자추천 목록이 아니라 가치사슬 노출 지도다.

14. 종합 결론

TerraPower는 미국 선진원자로 업계에서 가장 앞선 프로젝트 실행 플랫폼 중 하나다. 2026년 건설허가는 기술적·규제적 불확실성을 크게 줄였고, PacifiCorp PPA와 Meta 계약은 전력 수요가 단순한 정부 실증을 넘어섰음을 보여준다. 열저장을 결합한 Natrium은 재생에너지와 데이터센터가 동시에 늘어나는 전력망에서 명확한 제품 차별성을 갖는다.

그러나 투자판단에서 가장 중요한 숫자는 아직 가려져 있다. PPA 가격, 최신 총사업비, 후속호기 비용, 회사가치, 지분율, Meta 계약금액이 없다. HALEU 공급과 2031년 상업운전도 실현 전이다. 그러므로 현 단계에서 TerraPower를 ‘검증된 저비용 원전회사’로 평가하는 것은 앞서간다. 더 정확한 표현은 미국에서 가장 강한 규제·자본·공급망 선점권을 가진 고위험 FOAK 개발사다.

장기적인 승부는 Kemmerer 1호기 자체보다 그 다음에 갈린다. 1호기를 운전한 뒤 후속호기 건설비와 기간이 크게 낮아지고 Meta의 개발권이 실제 FID로 전환되면, TerraPower는 원자로 설계사에서 글로벌 원전 플랫폼으로 재평가될 수 있다. 반대로 HALEU와 공사비가 다시 일정을 밀어내면 현재의 선도권은 비용이 큰 단일 실증 프로젝트로 남을 수 있다.

15. 핵심 원문 캡처

아래 이미지는 보고서의 핵심 판단을 뒷받침하는 원문이다. 캡처만으로 문맥을 단정하지 않고 각 이미지 아래의 원문 링크에서 전체 문서를 확인할 수 있다.

15.1 소유·투자

SK의 TerraPower 2억5,000만달러 투자 원문

원문: SK Group, 「2024 SK Media Fact Sheet」, 2024-03-11, PDF p.2. 확인일 2026-08-16. 페이지 하단에 SK Inc.와 SK Innovation의 TerraPower 2억5,000만달러 투자가 기재돼 있다. 원문 PDF, SK의 2022년 투자 발표

15.2 Natrium 핵심 기술

Natrium 원자로와 열저장 결합 원문

원문: TerraPower, 「Natrium Technology」, PDF p.1/2. 확인일 2026-08-16. 345MWe 나트륨고속로와 용융염 열저장 결합은 회사 설명이므로 상업 운전실적과 구분한다. 원문 PDF

15.3 PPA상 출력범위와 저장시간

PacifiCorp 규제신청서의 Natrium 출력범위

원문: PacifiCorp, 「Application for Approval of Water Use and Conveyance Agreement and Request for Waiver of Competitive Bidding Rules」, Oregon PUC Docket UM 2408, PDF p.2(문서 표기 p.1). 345MW 원자로섬, 100~500MW 유연운전, 최대 5.5시간이 기재돼 있다. 확인일 2026-08-16. 원문 PDF

15.4 40년 PPA

PacifiCorp 40년 PPA 원문

원문: 같은 PacifiCorp 신청서, PDF p.5(문서 표기 p.4). PacifiCorp가 US SFR와 KU1 전체 출력에 대한 40년 PPA를 체결했다고 명시한다. 확인일 2026-08-16. 원문 PDF

15.5 회사가 제시하는 사업범위와 철학

TerraPower 회사 소개 원문

원문: TerraPower, 「About TerraPower」. 회사는 무탄소 에너지, 산업 탈탄소용 열·전기, 의료용 동위원소를 함께 사업목적으로 제시한다. 확인일 2026-08-16. 원문 링크

15.6 Meta 수요 검증

Meta 원자력 계약 발표 원문

원문: Meta, 「Meta Announces Nuclear Energy Projects, Unlocking Up to 6.6 GW」, 2026-01-09. 이 중 TerraPower 계약은 첫 2기 개발지원과 추가 6기 전력권리로 구성된다. 확인일 2026-08-16. 원문 링크

15.7 가장 중요한 공급망 병목

DOE의 HALEU 국내공급 부족 설명

원문: U.S. Department of Energy, 「U.S. Department of Energy HALEU Allocation Process」. DOE는 국내 공급자가 현재 HALEU를 공급하지 못하며 공급 공백이 선진원자로 배치를 지연할 수 있다고 명시한다. 확인일 2026-08-16. 원문 링크

16. 자료 해석 원칙과 출처

본 보고서는 저장소의 stock-research.md 원칙에 따라 2026년 8월 16일까지 공개된 NRC·DOE·주 공익위원회·영국 규제기관 자료, 회사와 계약상대방의 공식 발표를 우선 사용했다. 회사가 제시한 비용절감·건설기간·출력조절 수치는 실적이 아닌 회사 목표로 표시했고, MOU와 확정계약, 개발권과 발주잔고를 구분했다.

핵심 원문:

면책: 본 자료는 공개정보를 바탕으로 한 산업·기업 리서치이며 투자 권유가 아니다. TerraPower는 비상장사이고 핵심 재무·계약조건이 공개되지 않아 가치평가에 큰 제약이 있다.
